نمونه سوالات و نکات جهت آمادگی آزمون نظام مهندسی
مبحث 11 مقررات ملی ساختمان (طرح و اجرای صنعتی ساختمان ها) بخش ٣-١١ صنعتی سازی ساختمان های غیر انبوه متوسط
🎯 آمادهاید در آزمون نظام مهندسی ساختمان موفق شوید؟
✅ با هزاران فلش کارت کاملاً مطابق با مباحث مقررات ملی ساختمان، در بستر اپلیکیشن موبایل و کامپیوتر، آمادگی شما تضمین میشود.
🚀 هماکنون پکیج موردنظر خود را دریافت کنید:
- 🏛️ معماری → دریافت پکیج کامل فلش کارتها
- 🏗️ عمران → دریافت پکیج کامل فلش کارتها
- ⚡ برق → دریافت پکیج کامل فلش کارتها
- 🔧 مکانیک → دریافت پکیج کامل فلش کارتها
💡 با این پکیج، مرور سریع و هدفمند کتاب های مقررات ملی، تسلط بر نکات کلیدی و موفقیت در آزمون به واقعیت تبدیل میشود!
📌 چکیده نکات کلیدی بخش ٣-١١ صنعتی سازی ساختمان های غیر انبوه متوسط

مبحث 11 مقررات ملی ساختمان (طرح و اجرای صنعتی ساختمان ها) بخش ٣-١١ صنعتی سازی ساختمان های غیر انبوه متوسط
✅ تسلط بر مباحث مقررات ملی ساختمان بهویژه مبحث ۱۱، یکی از ارکان موفقیت در آزمون نظام مهندسی است.
📌 بخش صنعتیسازی ساختمانهای غیرانبوه متوسط با توجه به کاربرد گسترده آن در پروژههای شهری، از اهمیت ویژهای برخوردار است.
🔹 این چکیده بر اساس پرسشهای متداول، نکات کلیدی و توصیههای کاربردی این بخش را گردآوری کرده است.
📖 از مهمترین مفاهیم، درک دقیق دامنه شمول الزامات است:
- ⚡ پروژههای با کمتر از ۱۰۰ واحد مشابه که یا بیش از ۷ طبقه داشته باشند یا زیربنای کل آنها بیش از ۳٬۰۰۰ مترمربع باشد، مشمول این الزامات میشوند.
📌 نکات کلیدی:
- ✅ الزام ارائه نقشههای فاز دو معماری با جزئیات کامل نما (📏 زیرسازی و عایقبندی).
- ✅ محدودیت حداکثر ضایعات مصالح پوششی به ۲٪.
- ✅ درنظرگرفتن شاخص تکمیلی صنعتیسازی برای درجهبندی:
- 🔹 درجه سه: کمتر از ۳۵.
- 🔹 درجه دو: ۳۵ تا ۶۵.
- 🔹 درجه یک: ۶۵ و بالاتر.
⚠️ داوطلبان بهکرات در دام اشتباهات رایج گرفتار میشوند، مانند:
- ❌ عدم تشخیص صحیح مرز بین پروژههای متوسط و بزرگ (که حتی یک شرط از معیارهای ۱۰۰ واحد، ۱۵ طبقه یا ۱۰٬۰۰۰ مترمربع زیربنا برای بزرگ بودن کافی است).
- ❌ اشتباه در محاسبه یا تفسیر بازههای شاخص تکمیلی.
- ❌ عدم توجه به تفاوتهای عددی حیاتی مانند حداکثر ضایعات مجاز (که در پروژههای بزرگ به ۱٪ کاهش مییابد).
📌 توصیه کاربردی:
- ✅ تمرکز بر حفظ اعداد و ارقام کلیدی مانند ۲٪ ضایعات و حداقل ۱۵ امتیاز شاخص محیط زیست.
- ✅ درک تفاوتهای ماهوی بین پروژههای متوسط و بزرگ.
- ✅ توجه به جزئیات اجرایی مانند نصب خشک سنگ نما بدون برش در محل در پروژههای بزرگ.
📖 برای درک عمیقتر این مفاهیم و مشاهده پرسش و پاسخهای تفصیلی با ذکر دقیق بندها، مطالعه ادامه مطلب را از دست ندهید.
📖 این مرور کوتاه نشاندهنده عمق و جزئیات مهمی است که برای موفقیت در آزمون نظام مهندسی باید به آن مسلط بود.
📖 برای مطالعه دقیقتر این موارد و مشاهده مثالهای کاربردی، ادامه مطلب را از دست ندهید.
🚀 آمادهاید مبحث 6 و سایر کتاب های مقررات ملی ساختمان را کامل مسلط شوید؟
✅ با پکیج شتابدهنده مهندس برتر، به بانک جامع سوالات طبقهبندی شده، پاسخهای تشریحی و نکات طلایی در بستر اپلیکیشن موبایل و کامپیوتر دسترسی پیدا کنید و با اعتماد به نفس کامل در آزمون حاضر شوید!
📥 👉 دریافت پکیج از mohandesbartar.ir
💡 ویژگیهای کلیدی پکیج:
- 📝 بانک جامع سوالات طبقهبندی شده
- 📖 پاسخهای تشریحی و نکات کلیدی
- 🎯 مرور هدفمند و تسلط کامل بر مبحث ۳ و سایر منابع آزمون نظام مهندسی
- ⏱️ صرفهجویی در زمان و آمادهسازی سریع برای آزمون
نمونه فلش کارت های این بخش که در بستر اپلیکیشن موبایلی و کامپیوتر در اختیار شما قرار می گیرد:

مبحث 11 مقررات ملی ساختمان (طرح و اجرای صنعتی ساختمان ها) بخش ٣-١١ صنعتی سازی ساختمان های غیر انبوه متوسط
🔍 سؤال: دامنهٔ کاربرد الزامی صنعتیسازی برای پروژههای ساختمانی غیرانبوه متوسط طبق مبحث ۱۱ چیست؟

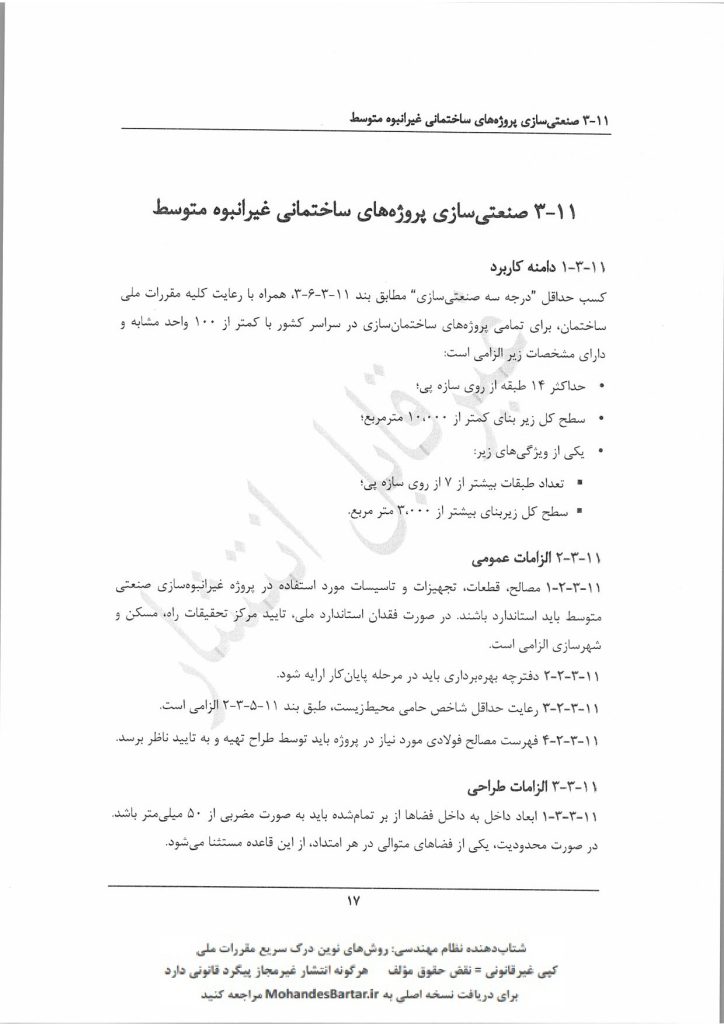

✅ بر اساس بند ۱-۳-۱۱ (صفحهٔ ۱۷):
تمام پروژههای ساختمانی در سراسر کشور با کمتر از ۱۰۰ واحد مشابه و دارای یکی از ویژگیهای زیر، الزامی هستند:
▪ حداکثر ۱۴ طبقه از روی سازهٔ پی
▪ سطح کل زیربنای کمتر از ۱۰٬۰۰۰ مترمربع
▪ و داشتن حداقل یکی از این دو شرط:
۱. تعداد طبقات بیش از ۷ از روی سازهٔ پی
۲. سطح کل زیربنای بیش از ۳٬۰۰۰ مترمربع
📝 توضیح مهندس برتر: این بند مشخص میکند چه پروژههایی حتماً باید صنعتیسازی شوند. توجه به شروط ترکیبی (کمتر از ۱۰۰ واحد + یکی از ویژگیهای ارتفاع یا مساحت) حیاتی است.
🔍 سؤال: حداکثر مجاز ضایعات مصالح پوششی (کف و دیوار) در محاسبات پروژههای غیرانبوه متوسط چقدر است؟

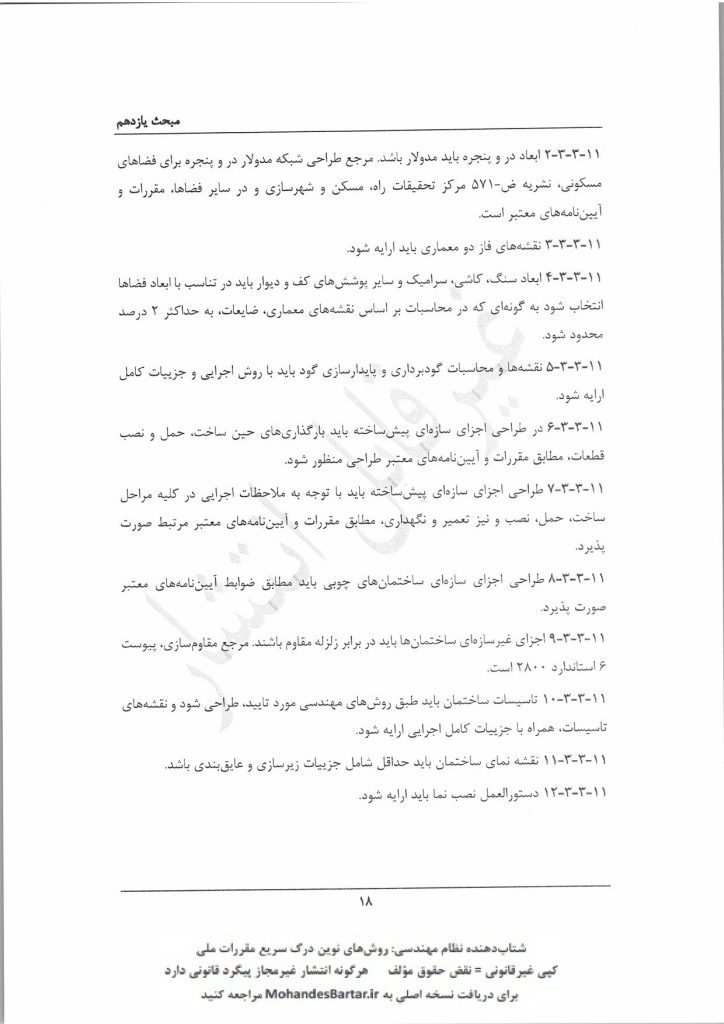

✅ بر اساس بند ۳-۳-۳-۱۱ (صفحهٔ ۱۸):
ابعاد سنگ، کاشی و سایر پوششها باید طوری انتخاب شود که ضایعات، بر اساس نقشههای معماری، حداکثر ۲٪ باشد.
📝 توضیح مهندس برتر: این الزام طراحی، بهینهسازی مصرف مصالح و کاهش پسماند را هدف قرار داده است. انتخاب ابعاد مصالح باید متناسب با ابعاد فضاها باشد.

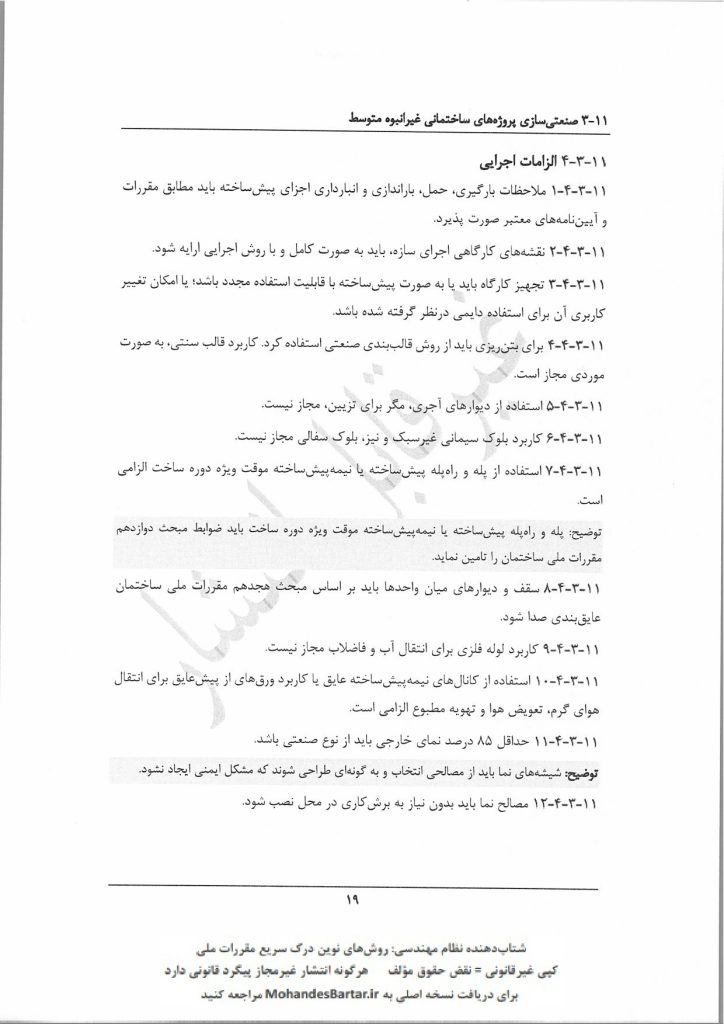

🔍 سؤال: مدارک ضروری در فاز دو معماری برای پروژههای غیرانبوه متوسط کداماند؟
✅ بر اساس بند ۲-۳-۳-۱۱ (صفحهٔ ۱۸):
▪ ارائهٔ نقشههای فاز دو معماری
▪ نقشهٔ نما شامل جزئیات زیرسازی و عایقبندی
▪ دستورالعمل نصب نما
📝 توضیح مهندس برتر: این مدارک، پایهای برای اجرای منظم و کنترل کیفیت نما هستند. عدم ارائهٔ آنها، مغایرت با مقررات محسوب میشود.
🔍 سؤال: شرط درج «صنعتیسازی درجه سه» در شناسنامهٔ فنی چیست؟
✅ بر اساس بند ۱-۶-۳-۱۱ (صفحهٔ ۲۵):
▪ تأمین تمام الزامات عمومی، طراحی و اجرایی (بندهای ۲-۳-۱۱ تا ۴-۳-۱۱)
▪ داشتن شاخص تکمیلی صنعتیسازی کمتر از ۳۵
📝 توضیح مهندس برتر: درجهٔ سه، پایینترین سطح صنعتیسازی است و نیازمند حداقل شاخص (کمتر از ۳۵) همراه با رعایت الزامات پایه است.
🔍 سؤال: شاخص تکمیلی صنعتیسازی برای اخذ «درجه یک» باید چه شرایطی داشته باشد؟
✅ بر اساس بند ۳-۶-۳-۱۱ (صفحهٔ ۲۵):
▪ تأمین تمام الزامات عمومی، طراحی و اجرایی
▪ داشتن شاخص تکمیلی ۶۵ یا بیشتر
📝 توضیح مهندس برتر: درجهٔ یک، عالیترین سطح صنعتیسازی بوده و نیازمند بالاترین شاخص (≥۶۵) و رعایت بدون نقص کلیهٔ الزامات است. این امتیاز در ارزشگذاری ملک بسیار مؤثر است.
🔍 سؤال: حداقل معیارهای الزامآور برای تعریف یک پروژه بهعنوان «پروژهٔ بزرگ ساختمانی» کداماند؟
✅ بر اساس بند ۱-۴-۱۱ (صفحهٔ ۲۷):
دارا بودن حداقل یکی از این ویژگیها:
▪ حداقل ۱۰۰ واحد مشابه
▪ حداقل ۱۵ طبقه از روی سازهٔ پی
▪ سطح کل زیربنای حداقل ۱۰٬۰۰۰ مترمربع
📝 توضیح مهندس برتر: برخلاف پروژههای متوسط که نیازمند ترکیب شروط هستند، پروژهٔ بزرگ با تحقق حتی یکی از این معیارها (واحد، طبقات یا زیربنا) الزامی میشود.

مبحث 11 مقررات ملی ساختمان (طرح و اجرای صنعتی ساختمان ها) بخش ٣-١١ صنعتی سازی ساختمان های غیر انبوه متوسط
🔍 سؤال: حداکثر مجاز ضایعات مصالح پوششی در پروژههای بزرگ نسبت به پروژههای متوسط چه تفاوتی دارد؟
✅ بر اساس بند ۴-۳-۴-۱۱ (صفحهٔ ۲۸):
در پروژههای بزرگ، ضایعات مصالح باید حداکثر ۱٪ (در مقابل ۲٪ برای پروژههای متوسط) محدود شود.
📝 توضیح مهندس برتر: استاندارد بهینهسازی مصرف مصالح در پروژههای بزرگ، سختگیرانهتر است. این تفاوت عددی (۱٪ در برابر ۲٪) در آزمونها بسیار کلیدی است.
🔍 سؤال: روش نصب سنگ نما در پروژههای بزرگ طبق مقررات چگونه باید باشد؟
✅ بر اساس بند ۱۳-۳-۴-۱۱ (صفحهٔ ۲۸):
سنگ نما باید بدون نیاز به برشکاری در محل و بهصورت خشک نصب شود.
📝 توضیح مهندس برتر: هدف، حذف عملیات پرتزای برش در محل و افزایش سرعت و دقت اجرا با استفاده از پیشساختهسازی کامل قطعات نما است.
🔍 سؤال: کدام پروژهها مشمول الزامات «صنعتیسازی درجه دو» میشوند؟
✅ بر اساس بند ۲-۶-۳-۱۱ (صفحهٔ ۲۵):
▪ پروژههایی که تمام الزامات عمومی، طراحی و اجرایی تأمین شده و
▪ شاخص تکمیلی صنعتیسازی بین ۳۵ تا کمتر از ۶۵ باشد.
📝 توضیح مهندس برتر: درجهٔ دو سطح میانی است.
دقت کنید: شاخص باید مساوی یا بیشتر از ۳۵ و کمتر از ۶۵ باشد.
📊 یعنی: ۳۵ ≤ شاخص < ۶۵
🔍 سؤال: نقشهٔ نما در پروژههای غیرانبوه متوسط باید حاوی چه جزئیاتی باشد؟
✅ بر اساس بند ۳-۳-۳-۱۱ (صفحهٔ ۱۸):
باید حداقل شامل:
▪ جزئیات زیرسازی
▪ جزئیات عایقبندی
📝 توضیح مهندس برتر: این جزئیات فنی، تضمینکنندهٔ عملکرد صحیح نمای ساختمان در برابر عوامل جوی و بارهای وارده هستند. فقط نمایش ظاهری کافی نیست.
🔍 سؤال: حداقل تعداد واحدهای مشابه برای الزامی شدن صنعتیسازی در پروژههای بزرگ چقدر است؟
✅ بر اساس بند ۱-۴-۱۱ (صفحهٔ ۲۷):
دارا بودن حداقل ۱۰۰ واحد مشابه، یکی از شروط مستقل (و نه شرط ترکیبی) برای تعریف پروژهٔ بزرگ است.
📝 توضیح مهندس برتر: پروژهای که ۱۰۰ واحد مشابه دارد، حتی اگر کمارتفاع یا کوچک باشد، به دلیل حجم بالای تکرار، مشمول الزامات سختگیرانهتر پروژههای بزرگ میشود.

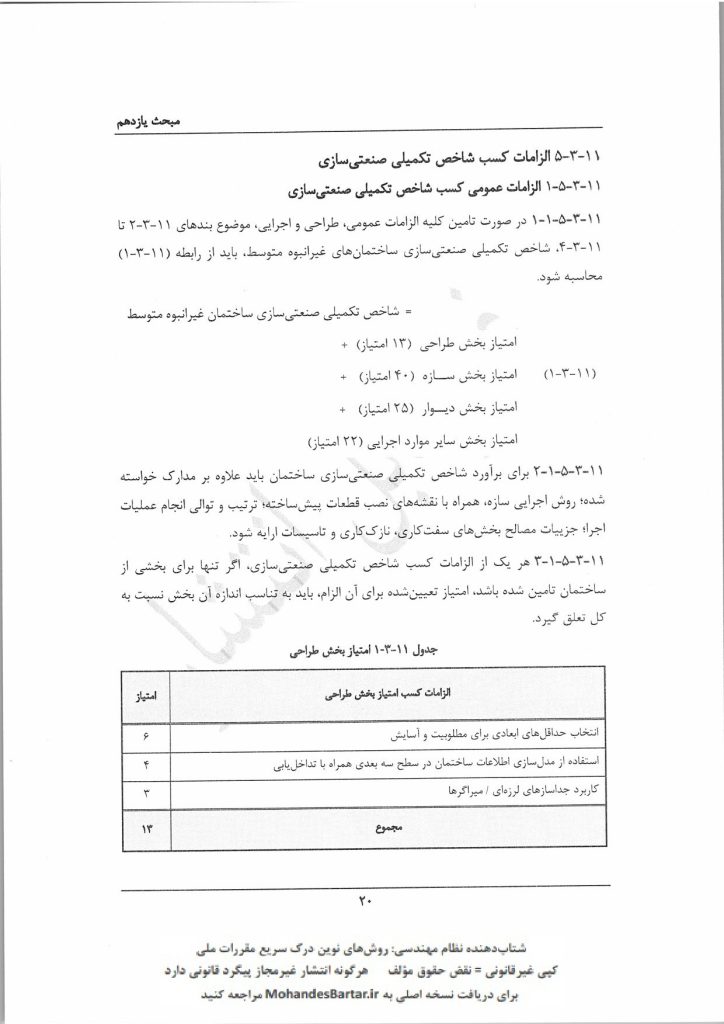

🔍 سؤال: حداکثر امتیاز قابلکسب برای «کاهش انرژی مصرفی ساختمان با استفاده از منابع تجدیدپذیر» در شاخص حامی محیط زیست چقدر است؟
✅ بر اساس بند ۳-۱-۲-۵-۱۱ (صفحهٔ ۳۵):
۸۴ امتیاز منظور میشود.
📝 توضیح مهندس برتر: این، بالاترین امتیاز بخش محیط زیست است که نشاندهندهٔ تأکید مقررات بر بهینهسازی انرژی و استفاده از منابع پاک مانند انرژی خورشیدی است.
🔍 سؤال: حداقل امتیاز الزامی شاخص حامی محیط زیست برای پروژههای غیرانبوه متوسط چقدر است؟
✅ بر اساس بند ۲-۳-۵-۱۱ (صفحهٔ ۳۶):
کسب حداقل ۱۵ امتیاز الزامی است.
📝 توضیح مهندس برتر: این امتیاز از پروژههای کوچک (۱۰ امتیاز) بیشتر است، زیرا پروژههای متوسط پیچیدگی بیشتری دارند و انتظار میرود استانداردهای محیطزیستی بالاتری را رعایت کنند.

مبحث 11 مقررات ملی ساختمان (طرح و اجرای صنعتی ساختمان ها) بخش ٣-١١ صنعتی سازی ساختمان های غیر انبوه متوسط
🔍 سؤال: سیستم قابهای سبک فولادی (LSF) بر اساس چه ضخامتی از مقاطع تعریف میشود؟
✅ بر اساس بند ۱-۲-۶-۱۱ (صفحهٔ ۳۷):
مقاطع سرد نورد شده با ضخامت ۰٫۶ تا ۲٫۵ میلیمتر
📝 توضیح مهندس برتر: این ضخامتها باعث سبکی و انعطافپذیری سیستم میشوند.
⚠️ دقت کنید که مقاطع گرم نورد شده (مثل تیرآهن) در این سیستم جایی ندارند.
🔍 سؤال: تفاوت اصلی بین روش طبقهای و روش یکپارچه در اجرای سیستم LSF چیست؟
✅ بر اساس بند ۱-۲-۶-۱۱ (صفحهٔ ۳۷):
▪ در روش طبقهای: استادها توسط دیافراگم سقف قطع میشوند.
▪ در روش یکپارچه: استادها بهصورت یکسره و بدون قطع شدن اجرا میشوند.
📝 توضیح مهندس برتر:
📌 روش یکپارچه سختی جانبی بالاتری ایجاد میکند و برای ساختمانهای مرتفع مناسبتر است،
در حالیکه روش طبقهای برای سازههای کوتاهمرتبه کاربرد دارد.
🔍 سؤال: امتیاز جمعآوری و تصفیهٔ آب باران برای استفادهٔ مجدد در شاخص محیط زیست چقدر است؟
✅ بر اساس بند ۲-۱-۲-۵-۱۱ (صفحهٔ ۳۵):
۱۴ امتیاز (طبق مبحث شانزدهم)
📝 توضیح مهندس برتر: این امتیاز بهازای استفاده از سیستمهای بازیافت آب باران (مانند سطوح نفوذپذیر یا مخازن ذخیره) تعلق میگیرد و از هدررفت منابع آب جلوگیری میکند.
🔍 سؤال: حداقل امتیاز شاخص محیط زیست برای پروژههای بزرگ ساختمانی چقدر است؟
✅ بر اساس بند ۳-۳-۵-۱۱ (صفحهٔ ۳۶):
کسب حداقل ۱۵ امتیاز الزامی است (مشابه پروژههای متوسط).
📝 توضیح مهندس برتر: با وجود الزامات سختگیرانهتر در سایر بخشها، حداقل امتیاز محیط زیست برای پروژههای بزرگ و متوسط یکسان در نظر گرفته شده است.
🎯 آمادهاید در آزمون نظام مهندسی ساختمان موفق شوید؟
✅ با هزاران فلش کارت کاملاً مطابق با مباحث مقررات ملی ساختمان، در بستر اپلیکیشن موبایل و کامپیوتر، آمادگی شما تضمین میشود.
🚀 هماکنون پکیج موردنظر خود را دریافت کنید:
- 🏛️ معماری → دریافت پکیج کامل فلش کارتها
- 🏗️ عمران → دریافت پکیج کامل فلش کارتها
- ⚡ برق → دریافت پکیج کامل فلش کارتها
- 🔧 مکانیک → دریافت پکیج کامل فلش کارتها
💡 با این پکیج، مرور سریع و هدفمند کتاب های مقررات ملی، تسلط بر نکات کلیدی و موفقیت در آزمون به واقعیت تبدیل میشود!
